График выполнения ТО
В разделе графика технического обслуживания (ТО) оборудования главной механик видит календарь проведение регламентов ТО. Он может задать горизонт планирования в календаре путём задание фильтре даты проверки, а также может посмотреть, какие из регламентов, попадающие в календарь распределены в наряды на проведение технического обслуживания.

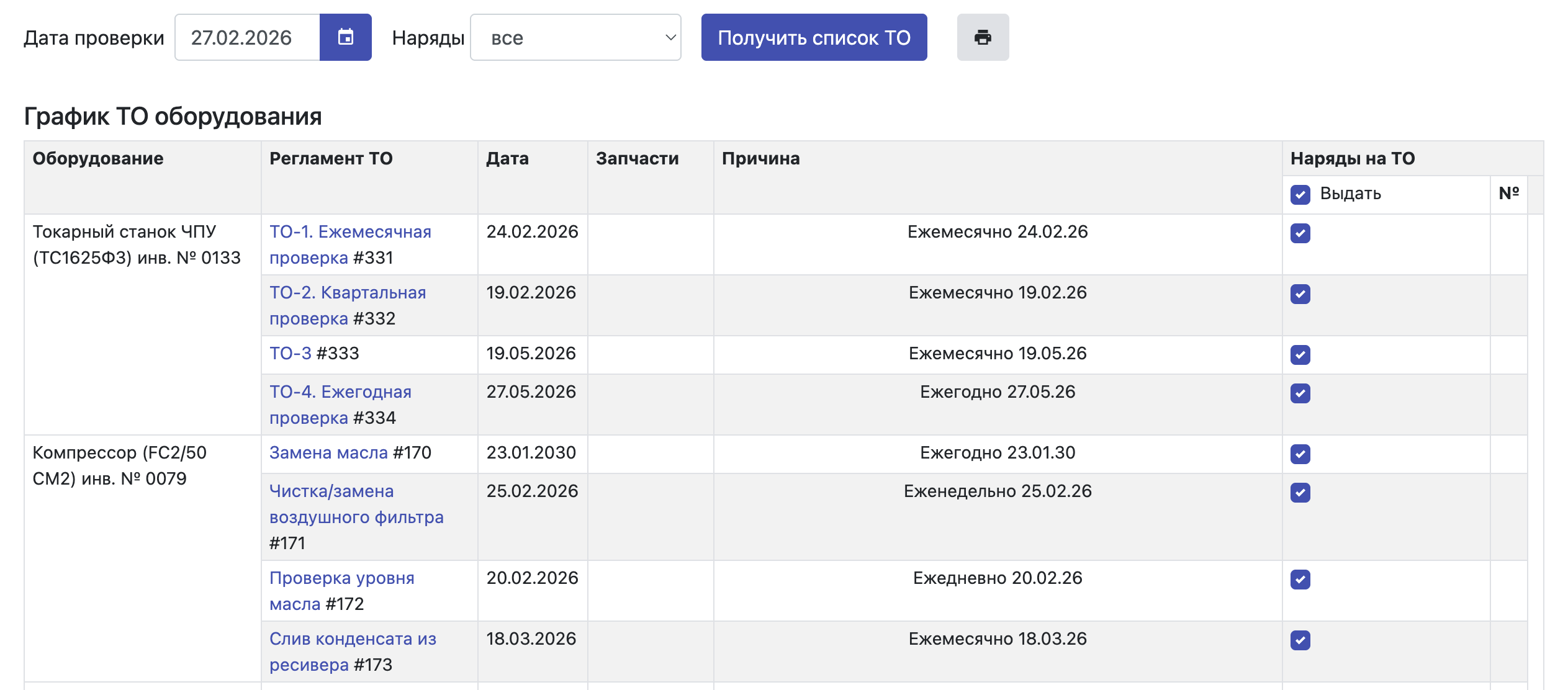

Календарь представлен в виде таблицы с колонками:
- Оборудование – наименование, артикул, инвентарный номер оборудования, по которому требуется выполнение ТО;
- Регламент технического обслуживания - наименования регламента и его идентификатор в виде ссылки на редактирование регламента главным механиком;
- Плановая дата проведения регламента технического обслуживания - дата, которую система вычислила как дату следующего проведения регламента и поместила регламент в график ТО;
- Запчасти - список необходимых запасных частей и расходных материаловв для проведения регламента ТО;
- Причина – выводится причина, по которой регламент технического обслуживания оборудования попал в график:
- определённая периодичность выполнения регламента, например ежемесячно;
- оборудование накопило количество часов работы его, и это количество часов превысило установленный в регламенте счётчик наработки часов, при достижении которого требуется проведения регламента технического обслуживания оборудования;
- Наряды на ТО - блок с возможностью помещения регламента в новsq наряд на проведение технического обслуживания оборудования, либо ссылка на просмотр наряда на то в виде номера и даты этого наряда.
Главный механик может флажками отметить те регламенты технического обслуживания оборудования, которые он хочет объединить и создать наряд на ТО оборудование, чтобы далее предоставить его исполнителю.
Внизу таблицы есть кнопка создания нового наряда "Оформить наряд", по нажатию которой в системе создаются новый наряд с отмеченными главным механиком регламентами, входящими в него.
