Закупить материалы

Рекомендации в центре управления комплектующими «Закупить материалы» — это автоматически сформированный список компонентов, которые системе пора заказать у поставщиков.

Рекомендации создаются один раз в 30 минут в течение рабочено дня. Повторный запуск формирует свежий список с учётом текущих остатков, потребностей и движений материалов.

Какие компоненты попадают в рекомендации

Система анализирует:

  • Все активные компоненты (материалы, сырьё, покупные изделия)
  • Исключаются компоненты, которые:
    • используются в производстве готовой продукции (они идут в рекомендации на производство)
    • относятся к оборудованию или запчастям (отдельный процесс)
  • Также не создаются рекомендации по компонентам, по которым уже есть действующий заказ поставщику.

Как рассчитывается необходимость закупки

Алгоритм учитывает несколько факторов:

ФакторЧто значит
Текущая потребностьСколько нужно компонента для открытых производственных заданий
Остаток на складеДоступное количество
Остатки в путиУже заказано, но ещё не пришло
Открытые перемещенияЗарезервировано для перемещения между складами
Среднее потреблениеСколько в среднем уходит за месяц
Пиковое потреблениеМаксимальный расход за месяц за последние 3 месяца
Время закупкиСколько дней обычно занимает поставка
Периодичность закупкиКак часто вы обычно заказываете
Нижний предел (страховой запас)Минимальный остаток, который должен быть всегда на балансе
Кратность поставкиНапример, поставка только кратно 10 шт.
Последние заказыСамая свежая по хронологии закупка материала

На основе этих данных система определяет, нужно ли заказывать компонент сейчас и в каком количестве.

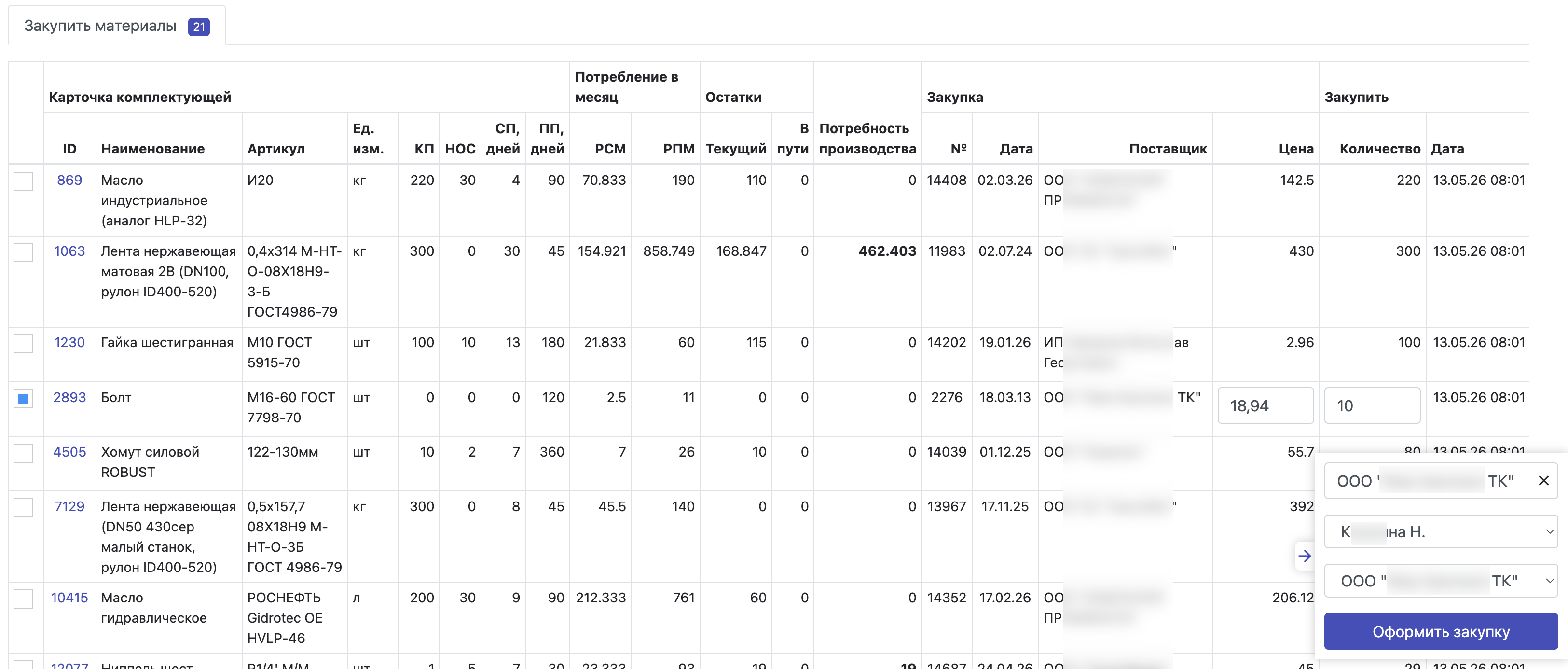

Что вы видите в рекомендации

Для каждого компонента доступна следующая информация:

ПолеПояснение
КоличествоСколько рекомендуется заказать
ТребованиеТекущая потребность в производстве
Общий остатокДоступно на складах
В путиУже заказано, ждём поставку
Среднее потреблениеРасход в месяц (в среднем)
Пиковое потреблениеМаксимальный расход за месяц
Коэффициент пик/среднееПоказывает, насколько нестабильно потребление
Время закупкиСрок поставки (дней)
Период закупкиКак часто вы заказываете
Нижний пределСтраховой остаток
Кратность поставкиШаг, кратно которому можно заказать
Последний заказ поставщикуДата, номер, количество, цена
Последний выполненный заказАналогично по закрытому заказу
ПоставщикОсновной поставщик компонента

Что делать снабженцу с рекомендациями

  1. Открыть раздел
    «Снабжение» → «Центр управления комплектующими» → «Закупить материалы»

  2. Проверить рекомендации

    • Обратите внимание на компоненты с высоким коэффициентом пик/среднее — возможно, стоит увеличить страховой запас.
    • Просмотрите «Последний заказ поставщику»: не изменилась ли цена, не лучше ли взять у другого поставщика.
  3. Создать заказы поставщикам

    • Можно создать заказ сразу по нескольким рекомендациям одному поставщику.
    • Количество уже подставлено, но его можно изменить вручную.
  4. После создания заказа
    Рекомендация считается выполненной. При следующем расчёте она не появится (пока не возникнет новая потребность).

Почему компонент может отсутствовать в рекомендациях

  • У компонента уже есть незакрытый заказ поставщику
  • Компонент отключён (неактивен)
  • Компонент относится к категории «готовая продукция» или «оборудование»
  • Остатков достаточно для покрытия потребности с учётом страхового запаса
  • Не настроены параметры закупки (время закупки, периодичность и т.д.)

Частые вопросы

Можно ли влиять на алгоритм?
Да. Настройте для компонента:

  • срок поставки при закупке;
  • периодичность закупки;
  • минимальный остаток на балансе;
  • кратность поставки компонента.

Чем точнее данные, тем точнее рекомендация.

Почему рекомендует закупить больше, чем нужно сейчас?
Потому что учитывает пиковое потребление и время поставки. Если компонент расходуется неравномерно, система страхуется, чтобы не остаться без материала.
